端午节小长假期中,我队有120余个项目仍在施工,广大职工坚守着岗位,他们有的离家千里放弃休息与家人团聚;有的离疫情地只有一小时车程,在做好防护工作的同时利用每天短暂的晴好天气抓紧施工,争取早日保质保量完成任务……他们在平凡岗位上朝着目标不停歇,为我队“十四五”开好局作出自己的贡献。在众多的奋斗事迹中,撷取了三个项目,他们的故事,给人力量,催人振奋!他们的奋斗,是共同的缩影,是共同的担当!

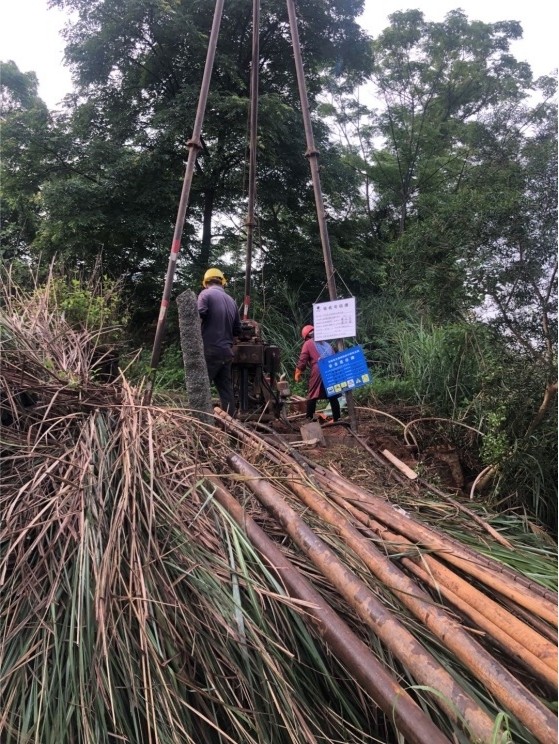

项目详勘现场(一)
项目详勘现场(二)
到端午节这一天,队工勘院三处钦州北过境线公路详勘项目上人员已经忙碌了53天。目前已接近项目预定完工时间,他们向既定目标发起了冲刺,全速前进。
钦州北过境线公路详勘项目位于广西省钦州市北部,路线起自S60合那高速与G75兰海高速立体交叉米标互通,终点止于菠萝坪西南S43六钦高速(养护桩号 K92+730),路线全长42.684 km,合同约定工期60天。
队工勘院三处技术人员4月22日到现场踏勘后及时联系钻机施工队伍,4月30日到场4台钻机并开始施工,截至5月5日,到场钻机总数达22台。为了如期完工,5月14日,分两组队伍同时开展路线地质及调绘工作。
该项目区多暴雨雷电天气,山洪频发,丘陵地带进场困难,且多数工点附近缺水;钻机工作面周边道路崎岖,限宽较多,虽然现场施工设备和人员安排充分,前期工作进度仍然受到影响。考虑到施工安全和技术质量,技术人员积极克服困难,每天在各工点之间不间断巡查。
同时,该工程现场施工异常复杂,涉及到大量的协调沟通工作,当钻孔涉及到民房、农田、山林、坟地、土地庙处,现场管理人员主动与村委、居民进行沟通协调;当钻孔涉及到铁路、高速公路、油气管道保护安全范围处,积极准备报批材料,并与相关部门保持密切联系;当钻孔涉及到水上钻探部分,及时到海事部门提交安全施工方案,认真配合专家论证。
近一个月,队工勘院三处5名职工奔波忙碌在工地一线,外业起早贪黑,内业加班加点,基本上每天早上7点半出发去工地,晚上整理资料到凌晨1点,力争按时按量顺利完工。
截至6月14日,该项目共开孔220个,已验收终孔212个(含7处挖探、11处路基钻孔),完成总进尺约6497.3m,完成工作量占比约85.1%。
(林志月)
